道路监控立杆位置要求(什么情况下梁底加立杆)

在常规的模板支撑满堂钢管架中,梁底下面一般是没有立杆的(梁的重量靠梁两边的立杆承受),所以当梁断面大时,梁两边的立杆会承重能力不够,这时往往会在梁底处增加立杆。

道路监控立杆位置要求,什么情况下梁底加立杆?

搭设钢管承重满堂架时,在梁底另外增加钢管立杆-梁底位置每跨钢管架加二根立杆。

在常规的模板支撑满堂钢管架中,梁底下面一般是没有立杆的(梁的重量靠梁两边的立杆承受),所以当梁断面大时,梁两边的立杆会承重能力不够,这时往往会在梁底处增加立杆。

增加的数量应根据梁的长度和梁的宽度决定。这只是一种加固的,就如在梁平杆下加双扣件以增加抗滑力。

道路监控立杆位置要求什么情况下梁底加立杆

爬架第三道附着规范要求?

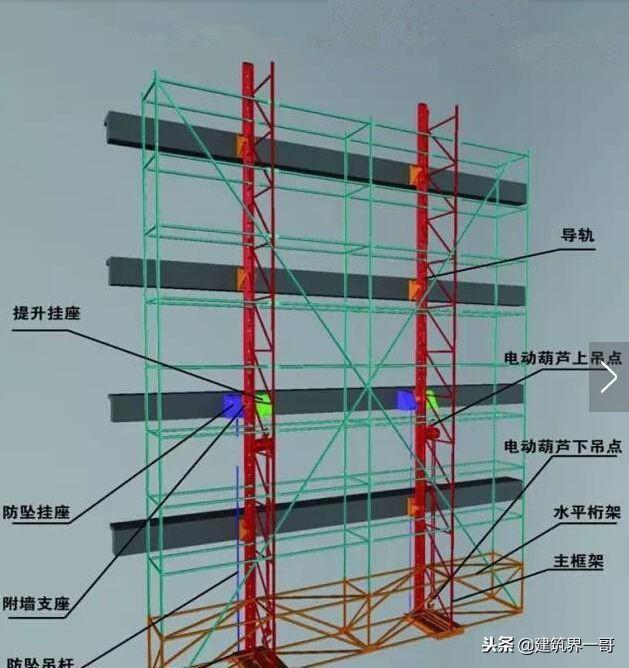

导轨式附着式升降脚手架由脚手架、爬升机构和提升系统组成。

脚手架架体构架采用碗扣式或扣件式钢管脚手架标准杆件搭设而成,搭设方法及要求同常规方法。

爬升机构由导轨、导轮组、提升滑轮组、提升挂座、连墙支杆、连墙支座杆、连墙挂板、限位锁、限位锁挡块及斜拉钢丝绳等定型构件组成。提升系统一般采用电动葫芦提升。

1、附着式脚手架搭设准备工作

1)按设计要求备齐设备、构件、材料,在现场分类堆放,所需材料必须符合质量标准。

2)组织操作人员学习有关技术和安全规程,熟悉设计图样及各种设备的性能,掌握技术要领和工作原理,对施工人员进行技术交底和安全交底。

3)电动葫芦必须逐台检验,按机位编号,电控柜和电动葫芦应按要求全部接通电源进行系统检查。

2、 脚手架搭设顺序

搭设操作平台→搭设底部架→搭设上部脚手架→安装导轨→在建筑物上安装连墙挂板、支杆和支杆座→安提升挂座→装提升葫芦→装斜拉钢丝绳→装限位锁→装电控操作台(仅电动葫芦用)。

3、 脚手架搭设技术要点

附着式升降脚手架的搭设应在操作工作平台上进行搭设组装。工作平台面低于楼面 300 ~ 400mm。高空操作时,平台应有防护措施。其操作要点如下:

1)选择安装起始点、安放提升滑轮组并搭设底部架子。

① 脚手架安装的起始点一般选在附着式升降脚手架的提升机构位置不需要调整的地方。安放提升滑轮组,并与架子中与导轨位置相对应的立杆联结,并以此立杆为准向一侧或两侧依次搭设底部架。

② 脚手架的步距为 1.8m,最低一步架横杆步距为 600mm,或者用钢管扣件增设纵向水平横杆并设纵向水平剪刀撑以增强脚手架承载能力。跨距不大于1.85m,宽度不大于 1.25m。组装高度宜为 3.5 ~ 4.5 倍楼层高。

③ 与提升滑轮组相连(即与导轨位置相对应)的立杆一般是位于脚手架端部的第二根立杆,此处要设置从底到顶的横向斜杆。底部架搭设后,对架子应进行检查、调整。要求:横杆的水平度偏差≤ l/400(l 为脚手架纵向长度);立杆的垂直度偏差< H/500(H 为脚手架高度);脚手架的纵向直线度偏差< l/200。

2)脚手架架体搭设。

以底部架为基础,配合工程施工进度搭设上部脚手架。与导轨位置相对应的横向承力框架内沿全高设置横向斜杆,在脚手架外侧沿全高设置剪刀撑;在脚手架内侧安装爬升机械的两立杆之间设置横向斜撑。

脚手板、扶手杆除按常规要求铺放外,底层脚手板必须用木脚手板或者用钢脚手板密铺,并要求横向铺至建筑物外墙,不留间隙。脚手架外侧满挂安全网,并从脚手架底部兜过来固定在建筑物上。

3)安装导轮组、导轨。

在脚手架架体与导轨相对应的两根立杆上,各上、下安装两组导轮组,然后将导轨导轮和提升滑轮组下导孔中。

在建筑物结构上安装连墙挂板、连墙支杆、连墙支座杆,再将导轨与连墙支座联结。

当脚手架(支架)搭设到两层楼高时即可安装导轨,导轨底部应低于支架 1.5m 左右,每根导轨上相同的数字应处于同一水平上。每根导轨长度固定,有 3.0、2.8、2.0、0.9m等几种,可竖向接长。

4)安装提升挂座、提升葫芦、斜拉钢丝绳、限位器。

将提升挂座安装在导轨上,再将提升葫芦挂在提升挂座上。当提升挂座两侧各挂一个提升葫芦时,架子高度可取 3.5 倍楼层高,导轨选用 4倍楼层高,上下导轨之间的净距离应大于 1 倍楼层加 2.5m;当提升挂座两侧的一侧挂提升葫芦,另一侧挂钢丝绳时,架子高度可取 4.5 倍楼层高,导轨选用 5 倍楼层高,上下导轨之间的净距应大于 2 倍楼层高加 1.8m。钢丝绳下端固定在支架立杆的下碗扣底部,上部用在花篮螺栓柱在连墙挂板上,挂好后将钢丝绳拉紧。

爬架走道板宽度规范要求?

1、基本要求:

横平竖直、整齐清晰、图形一致、平竖通顺、连接牢固、不变形、不摇晃、受荷安全,并有操作空间。

2、立杆间距:

安全建筑爬架纵距是按建筑物每一面的总长分均匀来确定数据,一般在1.8m以内,不得超过2m,里立杆离墙净距200mm,横向净距俩立杆中对中1.20m,安全建筑爬架封顶,里立杆应低于檐口0.5m,外立杆高出檐口平屋面1m,斜屋面高出檐口1.5m(前后墙)。两面山墙立杆搭设高度超过檐口1.5m,安全建筑爬架立杆排设必须按照跟随建筑物平面形状搭设,建筑物挑出的窗、阳台,不到1.5m,立杆柱子应跳过。超过1.5米的阳台立杆立在阳台面上。

3、大、小横杆:

安全建筑爬架底排大横杆步距中对中2m,自第二排起其余大横杆步距中对中1.8m。设在立杆内侧压在小横杆上,内外横杆之间再设二根纵向杆,因脚手片使用(0.90×1.2m),以增加脚手片承载力。大、小横杆用扣件固定时,外伸钢管头0.1m。并尽量保持一致。小横杆设置在立杆与大横杆交点处,两端固定在立杆上,确保安全受力。

4、杆件搭接:

安全建筑爬架立杆大横杆采用对接,踢脚杆、防护栏杆采用对接和搭接,相邻杆件搭接、对接必须错开一个档距,同一平面上的接头不得超过50%。

5、剪刀撑的位置:

在每一面安全建筑爬架外侧端头第一根立杆到末端最后一根总共几米,在几道剪刀撑按尺寸分均匀后,再从端头第一根立杆底部开始设置剪刀撑,剪刀撑水平尺寸不可以超过9m,确保剪刀撑尺寸均匀、受力一致,立面美观。

剪刀撑件与地面夹角为45——60°,自下而上连续设置。接长搭接长度不少于1m,扣件不少于三只,钢管头外伸扣件10cm。剪刀撑杆件搭接必须平放搭接,上、下杆件交错搭接,设置时与其他杆件的交叉点互相连接,最好压在小横杆上部,剪刀撑及斜杆搭设时并延伸到顶部大横杆以上。

6、使用扣件:

立杆、大横杆、扶手栏杆、踢脚杆采用对接扣件,大、小横杆与立杆的连接采用直角扣件,剪刀撑的接长与大横杆、立杆固定用旋转扣件。

7、架体与建筑物拉结:

自建筑物外墙阳角与阴角转角进来1m设一接结点,在安全建筑爬架与建筑物按水平方向7m拉一点,垂直方向4m设一拉结点(垂直方向基本上每一层的圈梁内设拉结点),转角较多和顶部处结点必须加密10%,顶部80cm以内范围按水平方向7m设一拉结点(如超出80cm必须再设拉结点)。安全建筑爬架采用钢性拉结,本工程采用φ12预埋砼梁、柱内。在套短钢管用扣件与安全建筑爬架立杆钢性拉结,最好尽量设置在内立杆,大、小横杆接点处,拉结应牢固、稳定、上下错位。

8、安全建筑爬架的防雷措施:

外架四角均设避雷针,设置在安全建筑爬架立杆上,高度超过立杆1.5m并将所有最上层安全建筑爬架大横杆用Φ10镀锌圆钢连通,底层外架做接地处理,形成避雷网。

外排山搭设施工规范?

1、排栅搭设必须由持专业上岗证的人员负责进行施工,禁止非本工种人员搭设或拆除。

2、外排脚手架搭设和拆除时,必须严格按有关操作规程和施工规范进行施工,确保安全。

3、脚手架搭设时,必须戴好安全帽、工具袋、悬空作业必须配带安全带。

4、脚手架搭设操作时,严禁穿拖鞋、赤脚、或穿硬底鞋上栅架操作,严禁酒后作业。

5、每层脚手架搭设时必须严格控制好每立柱钢管的垂直度,每层排栅搭设完后,必须验收合格后才能使用,特别要注意检查横、立杆的连结、拉结点,吊环的位置是否正确,接点是否拧紧和牢固;发现问题要及时整改。

6、脚手架搭设完毕后须定期进行检查,清理杂物并做好记录,发现有松落等现象应及时进行修理,做好防火工作。

7、外排栅要做好防电、防雷措施,在施工期间,施工用电与外排栅钢管应采取可靠的绝缘措施。安装防雷接地装置电阻不大于4Ω。

8、排栅的桥域上严禁一次性堆放过多的材料,材料堆放绝不能超过排栅80kg/m2的承受荷载。

9、严禁在排栅上推车跑动、作业人员攀登架上下、起吊构件碰撞脚手架。

10、脚手架搭设操作时,当天的搭设必须当天完成严禁留有手尾。上班操作时必须检查前期工作是否完成好后才能正常进行操作。

11、搭设应从下往上进行,严禁超前操作,操作时严禁上下同时进行。

12、钢管横、纵、立柱搭设时应采用麻绳进行牵拉做临时定位,防止用手扶定位,操作时手动脱落。

13、脚手架拆除时所用连接件钢管等材料严禁向地下抛落。应集中吊运下地面,同时下面楼层禁止其它工种工人进入此范围内。

14、外排栅与垂直运输机械出入料口的平台必须分开搭设,不得连结在一起,并要求接结和悬吊都必须独立设置。

15、施工层建筑物与外排栅之间的缝隙每3层(不大于10米)必须设一道密目式安全网封底,包括建筑物与外排间的缝隙都要封闭严密,并采用铁线固定安全网。

16、每层的平桥必须满铺,不得留探头板,保证有2个支撑点以上并绑扎固定,平桥面和通道面要设踢脚板。

立杆竖向接长位置是多少?

立杆竖向接长要接在竖杆的二分之一处。
